深圳市工人療休養院損毀海堤修復工程

2021-02-02
2296人瀏覽

一、工程概況

溪涌工人療休養院海堤位于深圳市大鵬新區葵涌街道,位于東南邊陲大鵬半島境內,西臨鹽田區,北與龍崗區坪山街道及惠州市接壤,東瀕大亞灣,西倚大鵬灣,南與香港新界、九龍半島隔海相望,是舒適宜人,風光秀麗的旅游勝地。溪涌工人療休養院海堤屬填海式海堤,海堤始建于2004年,經多種資金渠道自行修建,且經數年來的累計延伸和加固的海堤工程存在建設標準低、外觀質量差,且近期遭受臺風暴潮嚴重沖毀。

臺風"山竹"2018年9月16日17時,在廣東臺山海宴鎮登陸,登陸時中心附近最大風力14級(45米/秒,相當于162公里/小時),中心最低氣壓955百帕。受“山竹”臺風影響,溪涌工人療休養院海堤遭受毀壞,其中約72.26m海堤出現明顯變形及地面開裂,局部出現擋墻勾縫剝落,墻腳掏空,約68.25m范圍的擋墻垮塌,嚴重影響了當?shù)鼐用竦恼I罴坝慰偷恼B糜位顒?/span>

本工程主要對損毀的海堤進行修復,工程規模:包括拆除重建開裂與垮塌段海堤,全長 140.51 米,其中長 72.26 米段海堤采用DN400 微型樁(間距 650 毫米、內置 32a 工字鋼、單根長 14 米),長 68.25 米海堤采用放坡開挖,設計海堤采用C35 砼重力式擋土墻結構。


二、施工過程管理

   開工前我司根據本項目的實際特點結合現場實際情況,組成一個可靠、強而有力的現場施工管理機構,落實各施工管理人員崗位職責,做好切實可行施工方案,做好各工種施工安全質量技術交底,做好施工機械人員物資進場計劃編制施工進度計劃,按要求送檢計劃,施工過程中未發生任何質量安全事故。本工程分為1個單位工程,3個分部工程,90個單元工程,經質量評定工程等級為合格。


三、工程評價

  深圳市工人療休養院損毀海堤修復工程嚴格按照合同約定、投標內容和設計圖紙要求的標準來實施,工程所用材料均按規范要求送檢合格;各項檢測指標質量均能達到相關規定要求,施工進度滿足合同要求。投資方面,符合計劃批復要求。

  在市、區水務局領導大力支持深圳市工人療休養院損毀海堤修復工程,直接撥付市水務發展專項資金落實該項目。各參建單位及主要領導高度重視,積極協調各方推進該項目的實施,在多方的共同努力下,目前已完成全部的施工合同及設計圖紙要求內容,該段海堤目前穩定性得到了全面提升,隱患治理也已見成效。

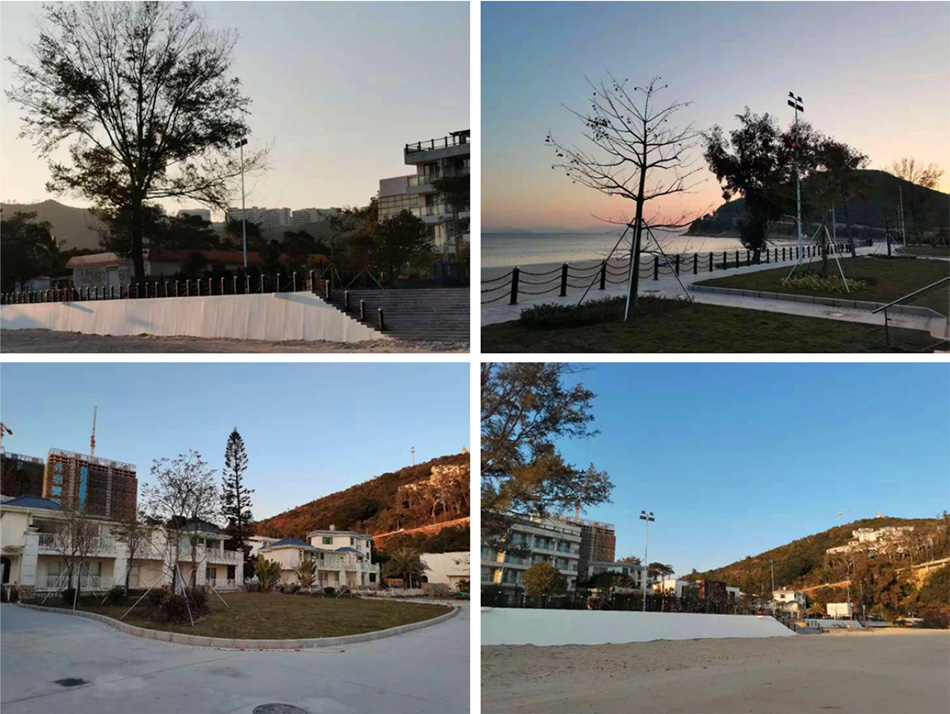

本項目于2019年7月29日開工,我司項目部在施工過程中克服汛期不利的施工環境等重重困難于2020年12月31日順利完工,并于2021年2月1日通過分部驗收,該項目的完成也標志著我司在海堤防護方面又交出了一份業主放心、人民滿意的合格答卷!
